九、需要注意的几点问题
1、搬迁时间的选择由于我们的系统需要保证实时、不间断的运行,所以最好选在假期或工作日的半夜2-3点,这时访问量是相对比较低,减少对业务的影响。考虑到此因素,我们会定在长假期间进行搬迁。
2、设备标签在搬迁过程中,注意对标签的保护,防止标签的脱落,尤其是光纤等线缆的标签,以免对后面的重组造成影响。有时候,可能就是一根光纤跳错位,就可能影响整个网络的畅通。
3、数据的备份在系统迁移前,一定要做好各个系统的备份(磁带机备份),确保数据的完整性和正确性。
4、提前做好设备的测试方法确保在搬迁完后,各类设备都有明确的测试方法。
5、制定应急方案对于搬迁过程中可能发生的多种突发事件的应急方案,如主机不能正常运转怎么办,网络核心设备无法正常运转怎么办,电源意外断电怎么办等。
6、责任到人搬迁时候要有个切换步骤详细到具体某个人做什么,设备的运输时要装箱、登记、发货、收货都要有专人负责。
7、确保搬迁阶段新机房市电供应正常,以及货运电梯工作正常,所有准备工作完全到位之后,才能开始具体的搬迁工作。

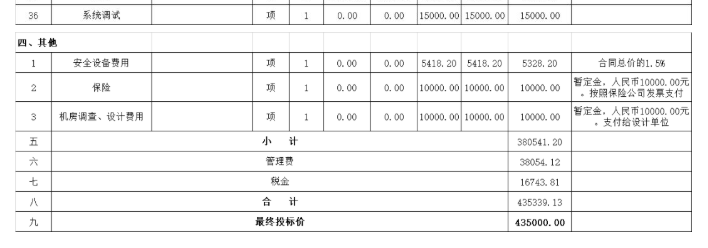

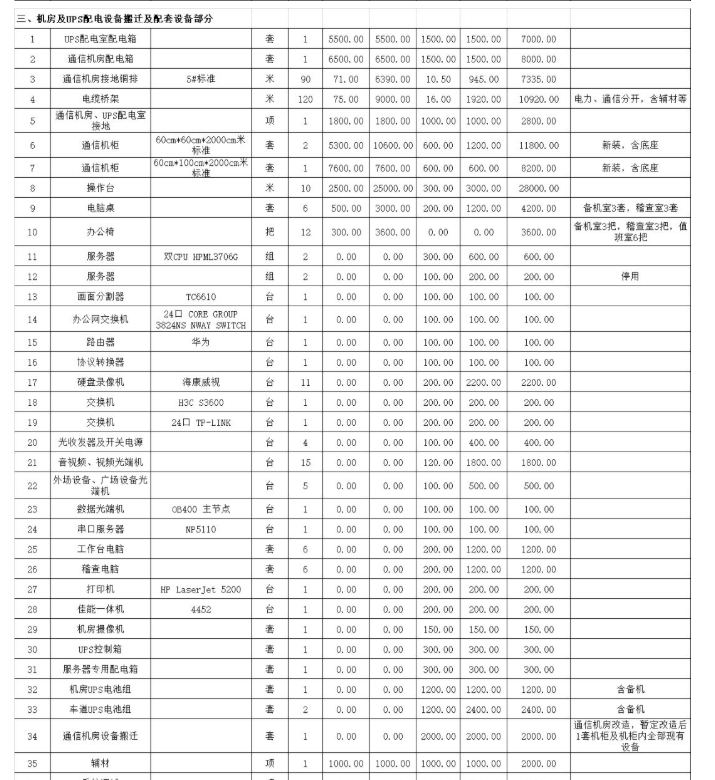

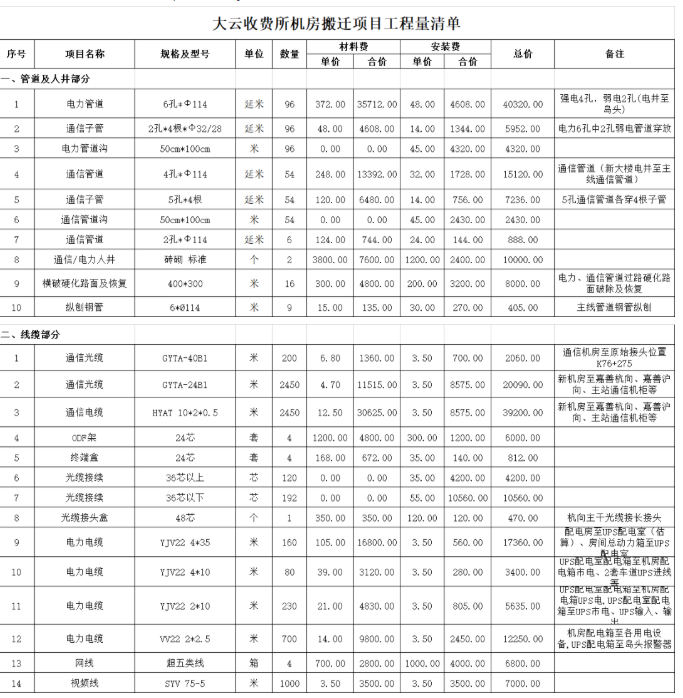

十、机房搬迁报价
