北京智能化弱电系统工程设备搬迁有哪些步骤?凯源恒润北京监控安装工程公司分享机房弱电设备搬迁注意事项!
设备迁移是指从硬件设备及业务系统停运、拆卸下架、更换机柜、内外网分区域部署、 重新上架、系统开机运行的过程,此过程是迁移工作的重点之一,需做好详细的规划,保证迁移工作的顺利进行。
迁移前应关闭网络设备及服务器系统,具体步骤及内容如下:
(一)停机步骤
1、系统停运时间应和用户方协商决定进行设备第一次迁移;
2、对网络通信设备、服务器系统及存储备份系统停运前应事先由用户、应用系统维护单位沟通进行数据备份和停机;
3、确认设备配置及系统配置文件已做好记录和备份;
4、网络通信设备:配置备份,关闭系统,切断电源
5、存储系统停机:磁盘阵列关机,切断电源;光交换机关机,切断电源;
6、备份系统停机:备份服务器和磁带库关闭系统,切断电源;
(二)注意事项
1、设备停机时应按各设备使用单位,按不同业务系统进行有序停机;
2、设备切断电源前,应确认设备已经完全关闭,部分设备关机时间较长,应等其风 扇完全停转后切断电源;
3、确认业务系统软件停运注意事项,严格按照系统软件停运步骤进行操作;
4、停机顺序按照先停运业务系统,再停运数据库、存储系统、备份系统、网络系统 的原则进行;
5、系统停机时如发生软件或系统故障,应先排除再进行停机操作,不得野蛮停机, 确保操作系统和业务软件系统停运时无故障;
6、切断电源时应先关闭电源插座,再拔设备电源。
待机房设备全部停运并切断电源后,方可对设备进行拆卸,设备拆卸步骤和注意事项如下:
(一)拆卸步骤
1、拆卸应本着“先外后内,先周边再主体”的原则;先拆卸设备周边连接附件及线 缆,再拆卸主机;
2、设备下架时应由上自下,对机柜内设备进行逐一拆除,并按照业务系统进行分类, 待新机柜安装好后设备再安装于指定地点。
(二)注意事项
1、拆除设备时确认周边设备已经全部断开连接,防止线缆下架时拖连;
2、拆卸设备时应注意对设备保护,对体积和重量较大的设备需提供托架;
3、设备拆卸时应按照要求佩戴静电保护设备,如:静电护腕等,确保拆卸时静电不 会对设备造成损害;
4、设备码放时应严格遵守设备的放置要求,杜绝将设备倒置、倾斜等随意堆放;
5、小型机、存储、核心交换机等设备体积大、重量较重,拆卸时应注意人员及设备 的保护,确保设备和人员安全。
6、设备拆卸时,应严格按照设备安装和拆卸指南进行,不得野蛮拆卸。
设备的拆卸与包装将按照甲方技术要求来执行,做到以下几点:
1、所有设备的拆卸均有相当经验的工程师拆卸,其他人不得拆卸
2、所有设备的拆卸均用专有的工具拆卸
3、各种设备的配套主辅设备要成套拆卸,各种连接线装入塑料贷。
4、要按《标记的规范》对设备进行标记。
5、备份并打印系统参数、设备配置,
6、按正常步骤进行关机
7、采取必要的防静电措施
8、拔出连接到插座上的电源
9、拔出设备和外部联接的线缆,同时再次检查并确认线缆上是否已按《标记的规范》 做了标记,是否完好和正确,否则要按《标记的规范》对线缆进行标记。
10、建议将重要设备的 CPU 板、内存板、硬盘拆卸下来,单独包装,再集中装箱运输。 对每一个拆卸的部件要按《标记的规范》对部件进行标记。
11、将需要拆卸的接插件、电路板卡及其他需分离的部件按规范拆卸下来,并将预先 制定好的标签准确,牢靠地贴在适当位置。对每一个拆卸的部件要按《标记的规范》对部 件进行标记。
12、将设备的门锁和启动控制的钥匙取下,并做好标记。
13、将设备的门扣锁住。
14、网络设备的包装对其各种接口加以特别保护,以防止在运输过程中损坏。
15、归放原则:将属于此台设备的线缆和部件独立地放在一个或几个纸箱中,并给这 几个纸箱外部按《标记的规范》进行标记。
搬迁中设备的包装,以及途中的搬运将依照甲方技术要求中相关规范执行,包括以下几个方面:
1、各种设备的配套主辅设备要成套搬运,各种连接线和相关的辅件要集中在一个工 作流程中完成,以免遗漏。
2、对于包装完的包装物,要按《标记的规范》进行标记。
3、对于有轮脚的设备,应在移动前查看并将轮脚锁扣松开,以免锁住产生磨擦震动。
4、设备进行包装前,应对内外进行适当清洁保养工作,若时间充裕,尽可能的除去设备上面的灰尘。
5、对于重要设备可用外部表面保护束缚薄膜在内、外包装缠绕三圈。
6、事项先确定在最小震动情况下的移动、搬起、抬高、放下,落地的每一步骤的方 案。并进行实际模拟操作。
7、运输时,所有的设备要求立着放。
8、可前期搬运的设备和物品尽量在前期搬运。
9、设备的运输和搬运应该找大型的有IT精密设备运输经验的运输公司承担,包装也要与运输公司协商,运输公司要有明确的责任和工作内容。运输使用车况良好的封闭式货 车,技术人员随车押运。新旧机房,运输车辆三点间随时保持通讯畅通,车速限制在60KM 以内安全范围。
10、设备到达新大楼的机房后,应检查设备是否完好,并做记录。 包装包括(防静电袋,光纤接头保护器,标签纸);在拆除机器时由经验丰富的技术工程师完成,确保机器不振动,减少出错机率;运输过程中采用防震泡沫塑料垫底,两人 运输,减少振动 ;对于机器的硬盘我们采取单独运输的方式打包运输,确保数据不丢失; 安装和连接工作有技术工程师完成,根据连接线上的标签连接;我们提供备机和备件防止 硬件损坏。

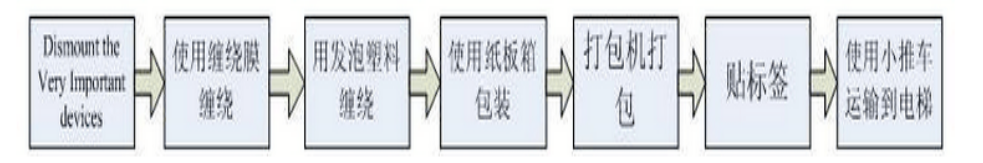

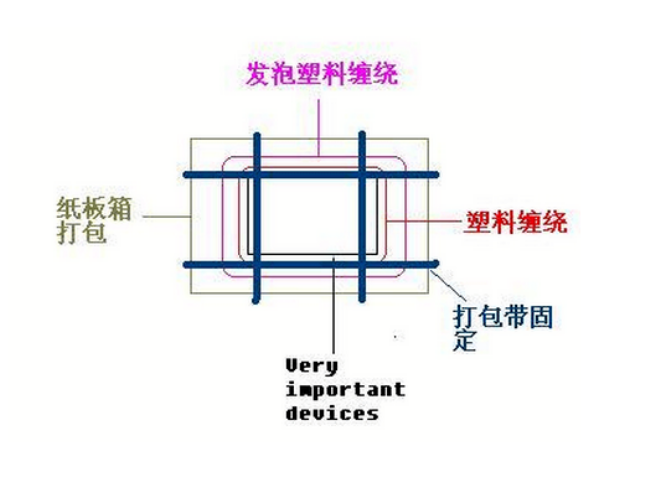

具体设备打包流程示例
n包装材料使用说明
n塑料缠绕膜防止静电和潮湿
n发泡塑料防止机器震动,运输颠簸
n纸板箱防止机器磨损和碰撞
n打包机打包使机器在包装箱内更稳定
n外标签提示运输说明
单件设备打包后效果
重要设备警示标签

并填写设备装箱清单:
1、楼外运输路线:
由信息和通信中心原机房将所有计算机、网络设备、服务器、存储等设备从正门口运输至综合办公大楼8楼机房,整个路程约4公里,道路平坦。首选运输线路如下图蓝色线缆所示:
2、楼内运输路线:

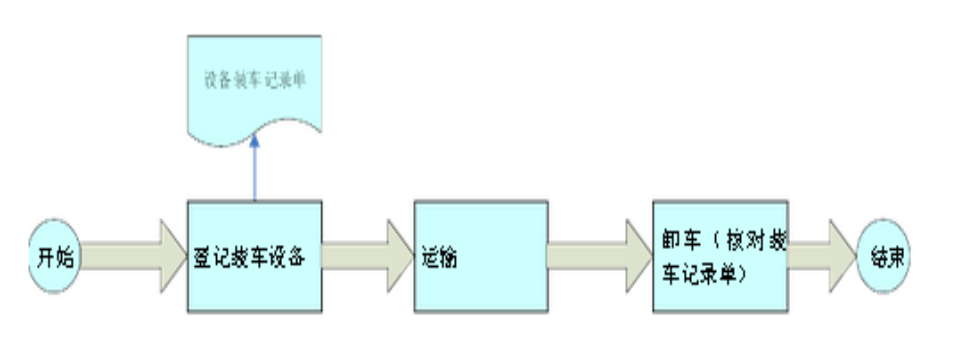

设备下架完成打包后,从个机房大门以人工方式运输到楼下装车,到综合办公大楼后再以人工方式搬运到8楼新的主机房预订位置安装。 到达目的地后需要填写设备运输交接清单。
1、机柜安装 新机柜进场替换原有机柜的安装步骤:
1)拆除原有机柜内的设备,并将老机柜搬移出机房,将新机柜安装在设计好的位置。
2)在新机柜中按编号,分层次,按规划的安装各单位服务器。
3)新机柜按规划好的位置顺序替换老机柜,新机柜中设备摆放按同一网内同一区域 的设备在一起集中部署的原则进行。
4)对于外网网络机柜更换的步骤是:首先将外网的服务器设备迁移到新机柜,并继 续使用原有老线路,待新的布线系统完成后将接入交换机安装在网络列头柜中,再更换互 联网的网络机柜。
2、上走线桥架安装
在机柜、服务器重新部署就位后开始安装上走线桥架,当上走线桥架安装完毕,新布 线系统敷设完成后,再使用新的线路替换原有线路。保证各服务器设备在更换机柜时可以 在很短的时间内恢复工作。

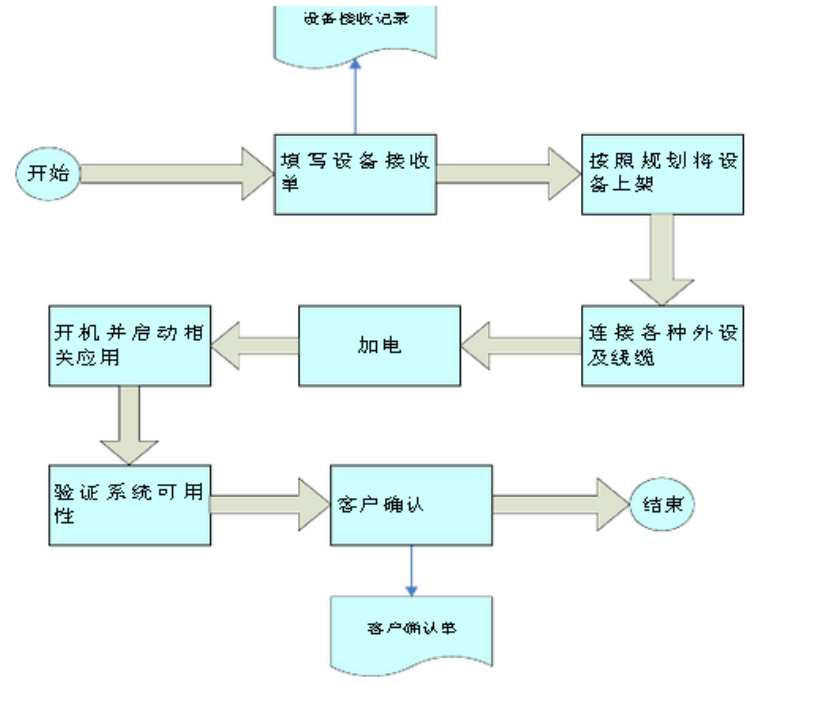

1、设备安装上架
(一)设备上架步骤
新机柜安装在指定位置;
1)检查设备接口及组件,确定无故障隐患后方可安装;
2)按同一种应用、同一网内、同一使用单位的设备进行集中布置,按照网络设备、服务器、存储及备份设备顺序对系统进行恢复安装;
3)按照支架/导轨、设备的顺序安装至机架上,使用安装螺丝固定牢固;
4)按照拓扑图对设备进行线缆的连接;
(二)注意事项
1)设备在安装时采取必要的防静电措施,佩戴防静电手环或在操作前采用洗手、握铁制器具等以释放操作人员身上静电荷,以免发生由于静电导致的故障。
2)设备安装时需严格按照设备安装步骤及注意事项进行,避免在设备安装过程中出现设备故障。
3)设备安装包括线缆及其他辅助设备的安装,安装线缆时,需对应设备接口和线缆接口,对应拓扑图,将设备线缆按图连接。
在设备安装完成,线缆连接完成后,需对设备进行加电,设备加电前应确保设备电缆 等已经连接就位;设备加电前应对机房供电系统进行检测,确保供电系统正常。
设备加电后,整个网络系统应已处于运行状态,此时需对网络系统的运行状况进行检测。检测步骤如下:
(一)物理线路检测:
1、对物理线路进行检测,确保线路连接正常,接口无松动;
2、确保物理线路连接时按照网络拓扑结构连接。
(二)设备运行状态检测:
1、对网络系统进行检测,通过 PING、TRACERT 工具等,对网络路由及通畅情况做检测,确保网络路由通畅;
2、按照网络新拓扑结构,对相应的网络设备,如路由器,交换机等进行配置,以符合新网络的运行需求;
3、通过对应的网络管理软件或远程登录系统,检测系统运行状态,确定系统运行正常;
4、配合软件厂家及用户对业务软件运行状态做检测,确保业务系统运行正常。
北京智能化弱电系统工程设备搬迁有哪些步骤?凯源恒润北京监控安装工程公司分享机房弱电设备搬迁注意事项!
北京智能化弱电系统工程设备搬迁有哪些步骤?凯源恒润北京监控安装工程公司分享机房弱电设备搬迁...
2025-09-0360
北京五星级酒店智能化弱电系统安装找凯源恒润北京监控安装工程公司,技术精湛经验丰富业内领先!
北京五星级酒店智能化弱电系统安装找凯源恒润北京监控安装工程公司,技术精湛经验丰富业内领先!...
2025-08-22146
北京高速公路服务区管理与安防监控子系统有哪些?凯源恒润北京监控安装工程公司为您分享!
北京高速公路服务区管理与安防监控子系统有哪些?凯源恒润北京监控安装工程公司为您分享! ...
2025-08-10141
北京消防监测值守中心安装找凯源恒润北京监控安装工程公司,用专业的24小时全面守护来保障你的无盲区安全!
北京消防监测值守中心安装找凯源恒润北京监控安装工程公司,用专业的24小时全面守护来保障你的...
2025-08-05173
