北京弱电系统工程施工工艺标准有哪些?凯源恒润北京监控安装工程公司为您分享!
北京弱电施工的难点在哪里?桥架与管道施工是一大难点,大部分弱电人对这块有诸多疑问,凯源恒润北京监控安装工程公司从以下几方面全面阐明了工艺要点,指导施工很有用:
1、强弱电井施工工艺
2、电缆桥架变向处连接施工工艺
3、金属线槽工艺
4、电缆桥架接地施工工艺
5、JDG连接施工工艺
6、室内JDG管明敷设施工工艺
一、强弱电井施工工艺

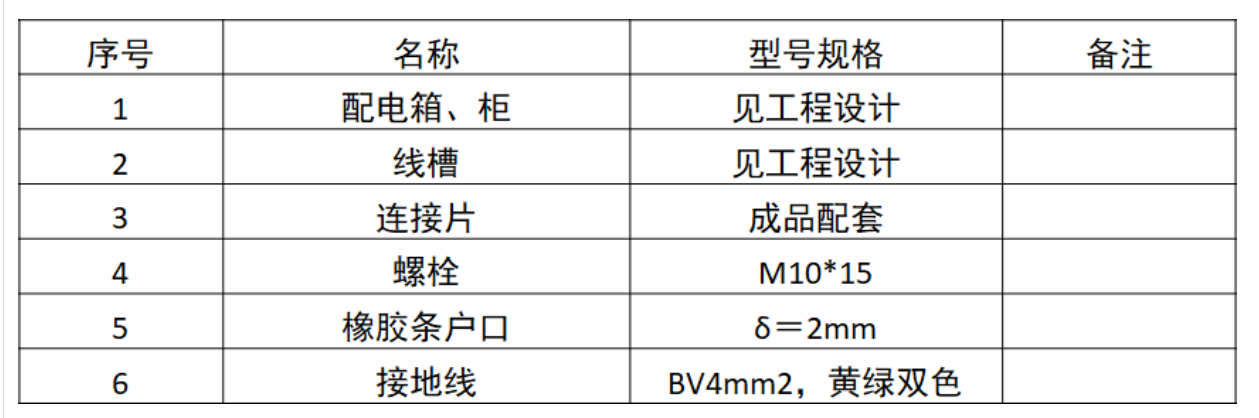

1、配电箱线槽连接工艺

大样图

导管出电箱
工艺要点:
⑤ 照明箱体、支架及导管要可靠地接地。
二、电气井接地干线施工工艺

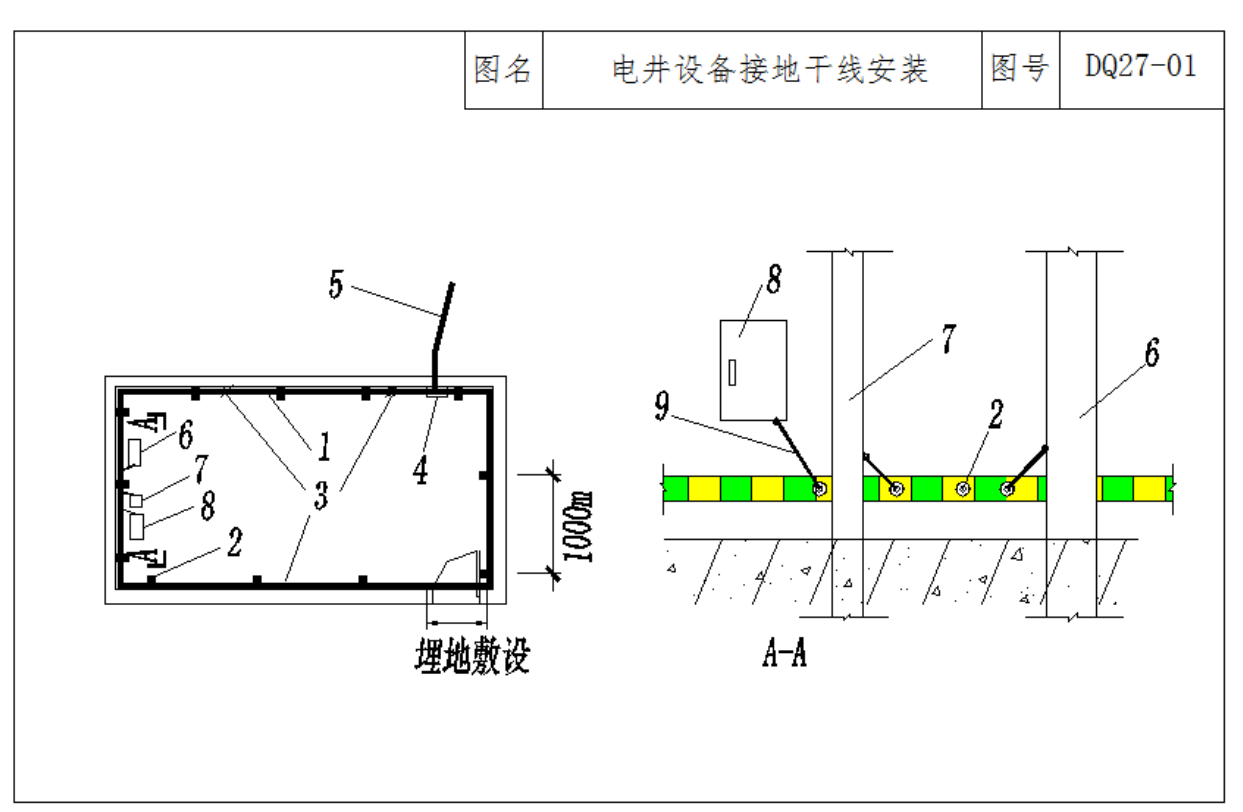

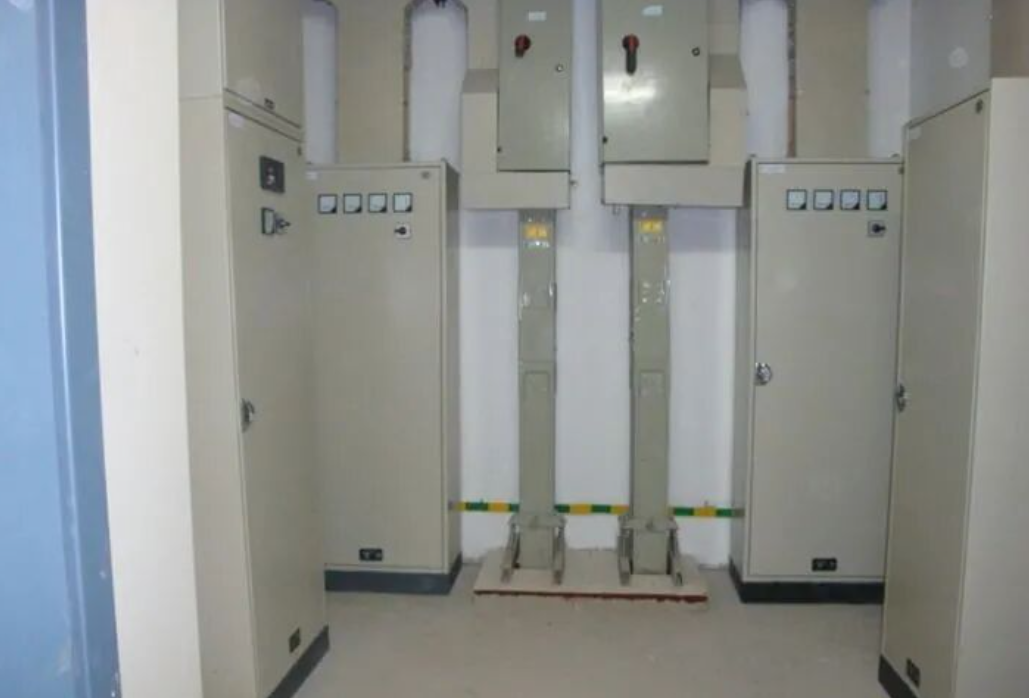

大样图

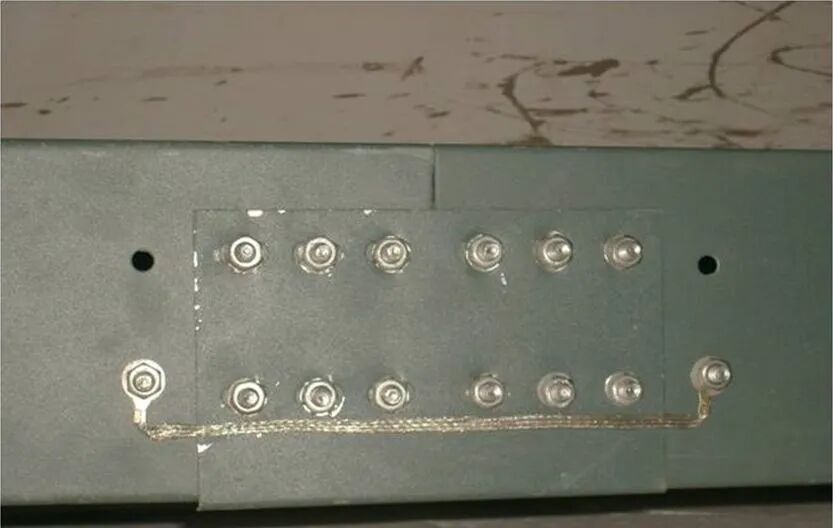

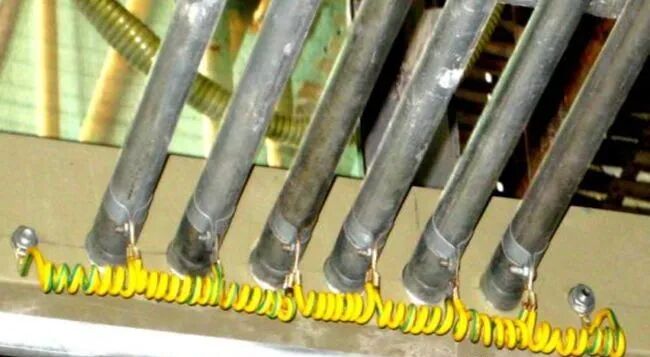

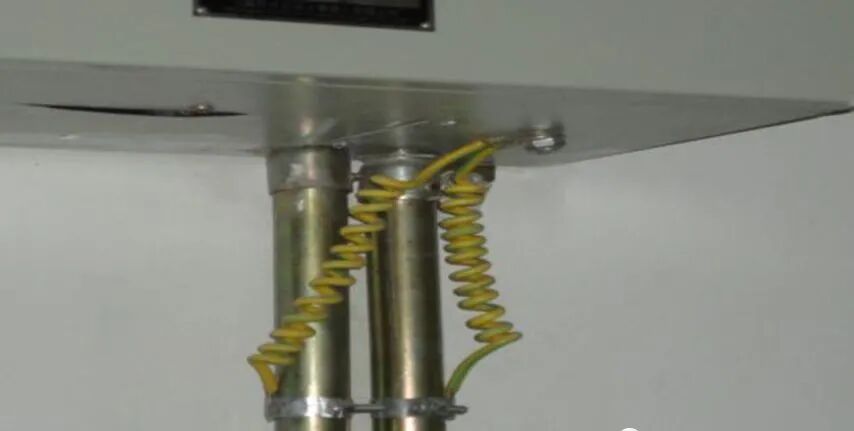

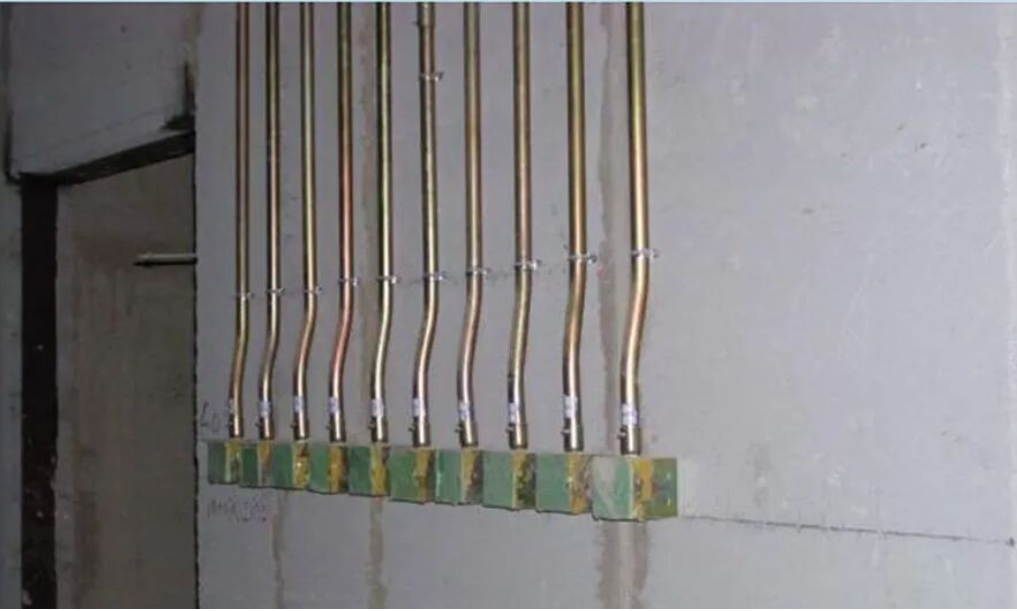

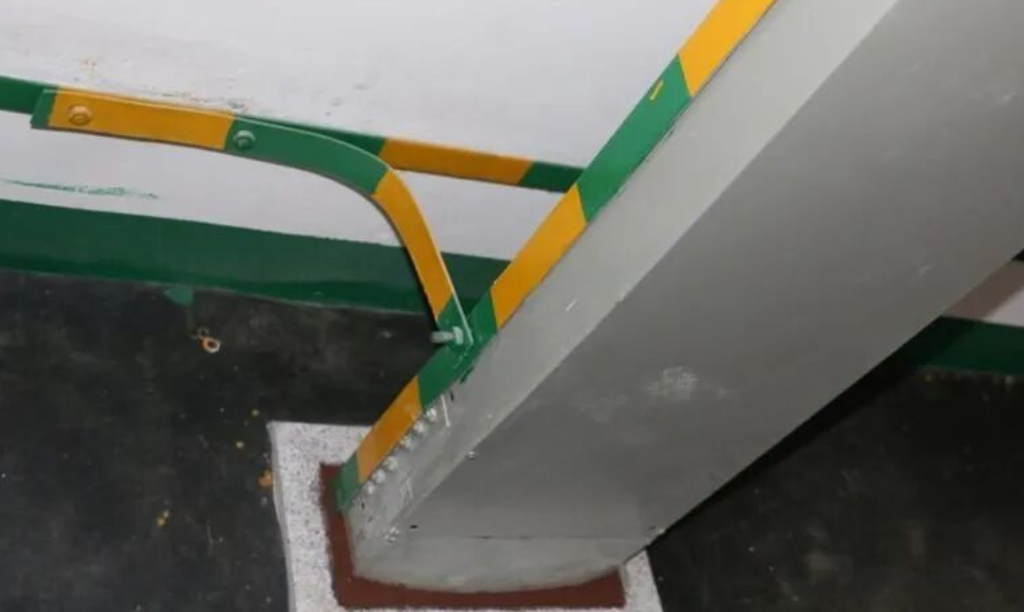

电井桥架与接地干线跨接
工艺要点:

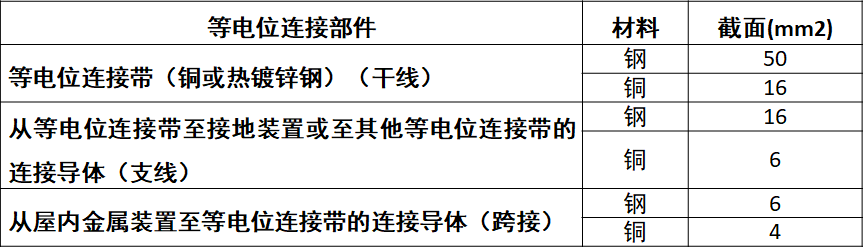

② 材料按设计要求选择,一是接地干线及金属配件用热镀锌材料;二是线路最小允许截面应符合规定:

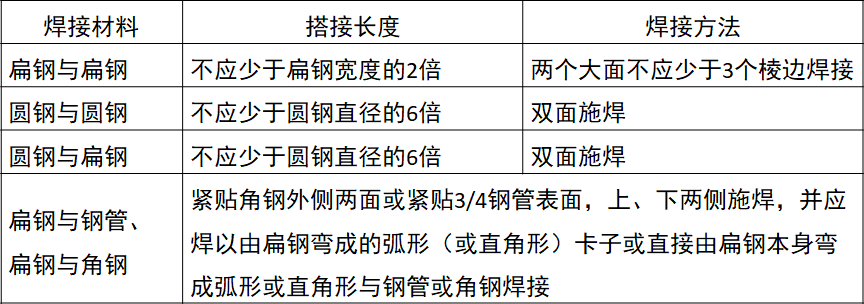

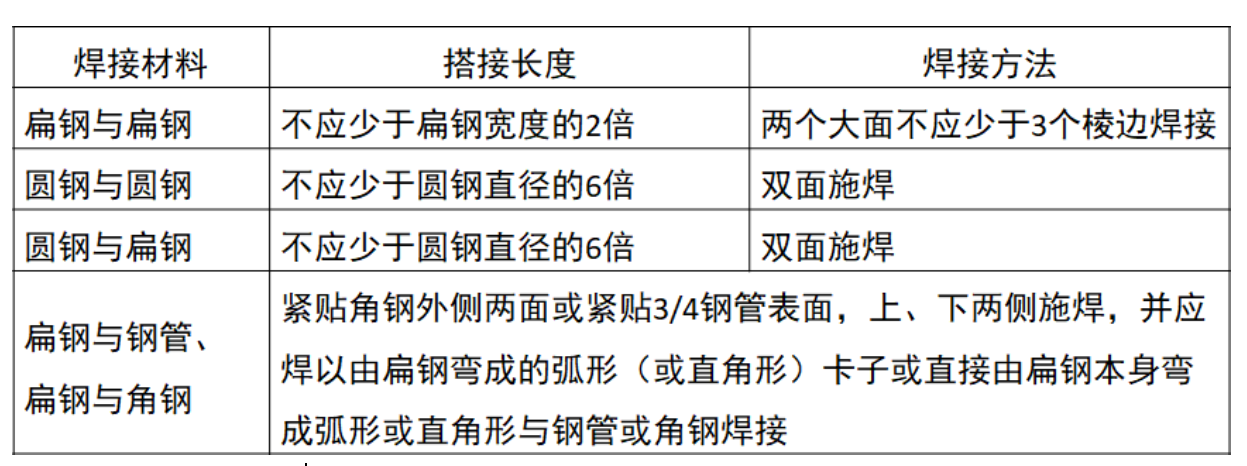

⑥ 连接可靠,焊接时,焊缝应饱满无遗漏,焊接部分的防腐应完整,搭接长度及焊接方法要求应符合下表:

⑧ 便于检查,敷设位置不妨碍设备的拆卸与检修。
三、电缆桥架变向处连接施工工艺

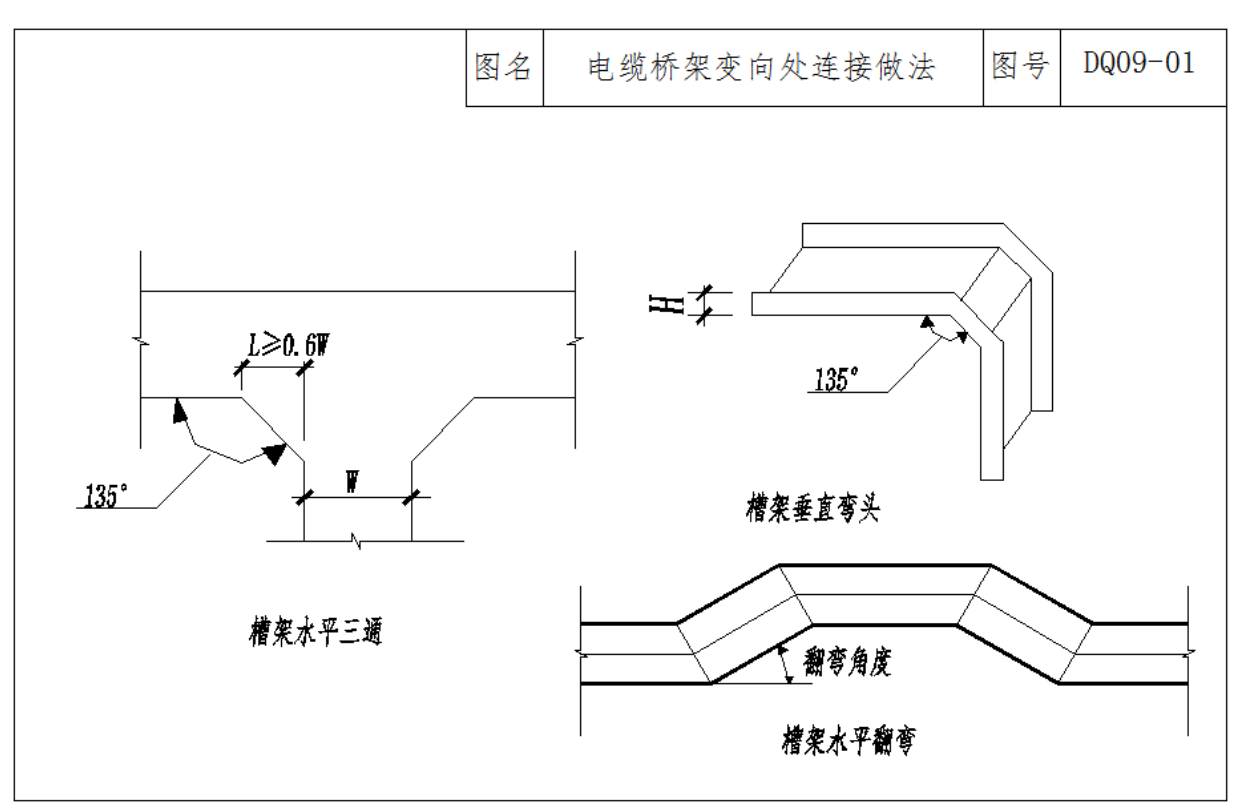

大样图

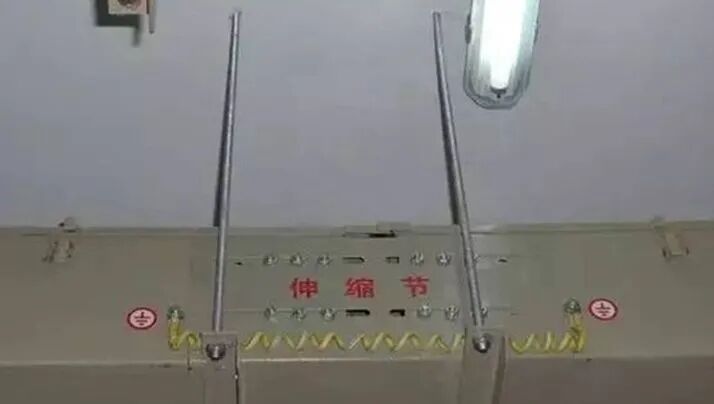

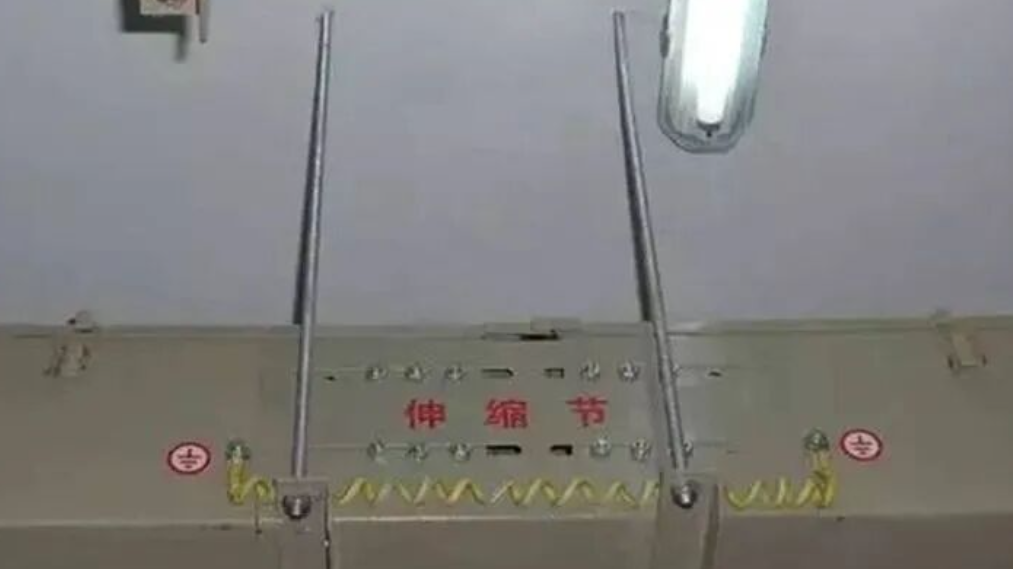

桥架伸缩节

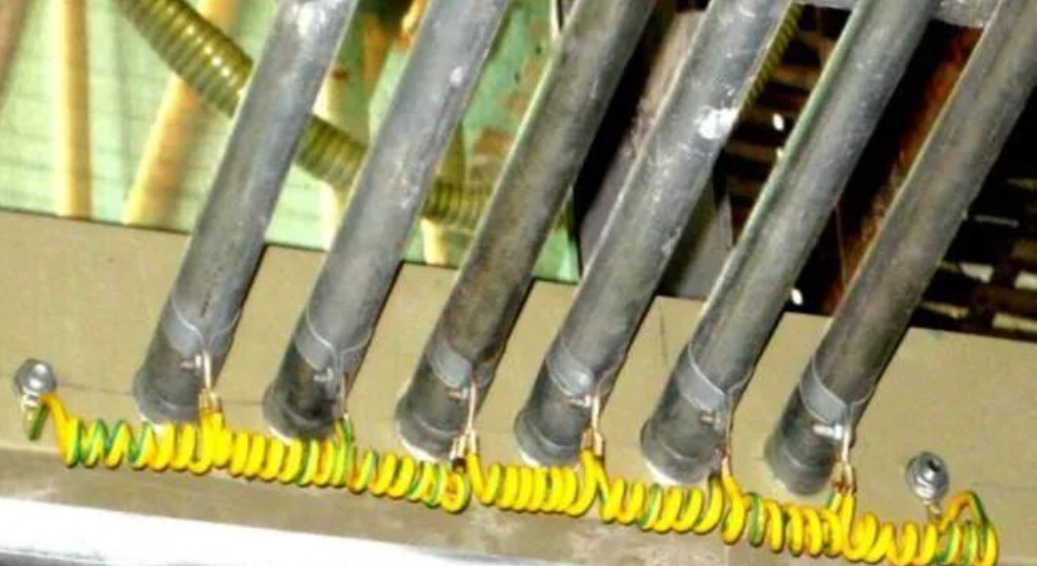

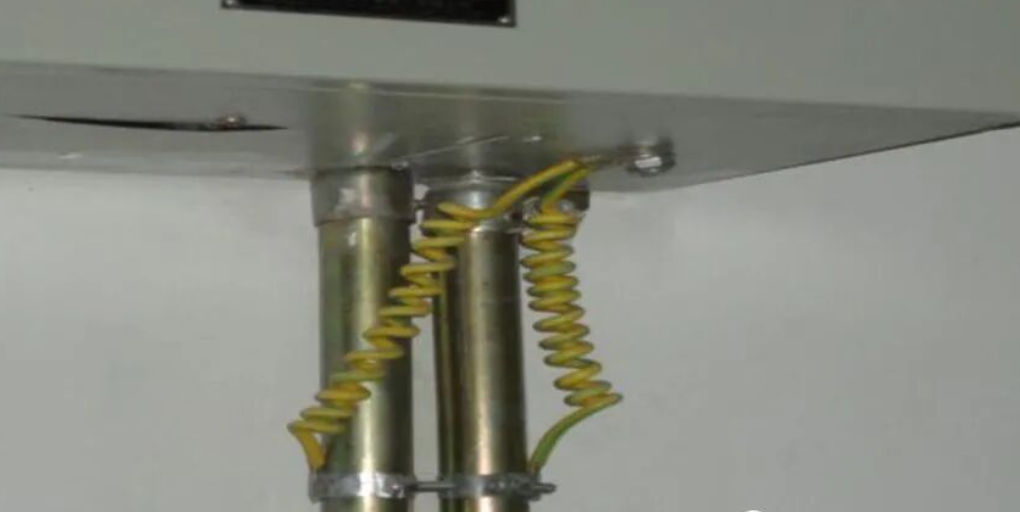

成排导管连桥架
工艺要点:

⑨ 电缆配线时,桥架、线槽、管子的弯曲半径不应小于电缆最小弯曲半径。

四、金属线槽、电缆桥架接地施工工艺

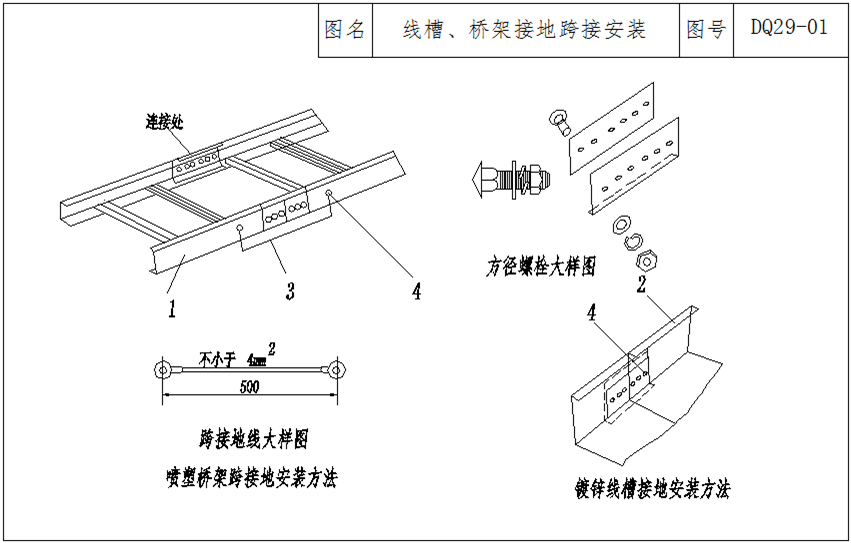

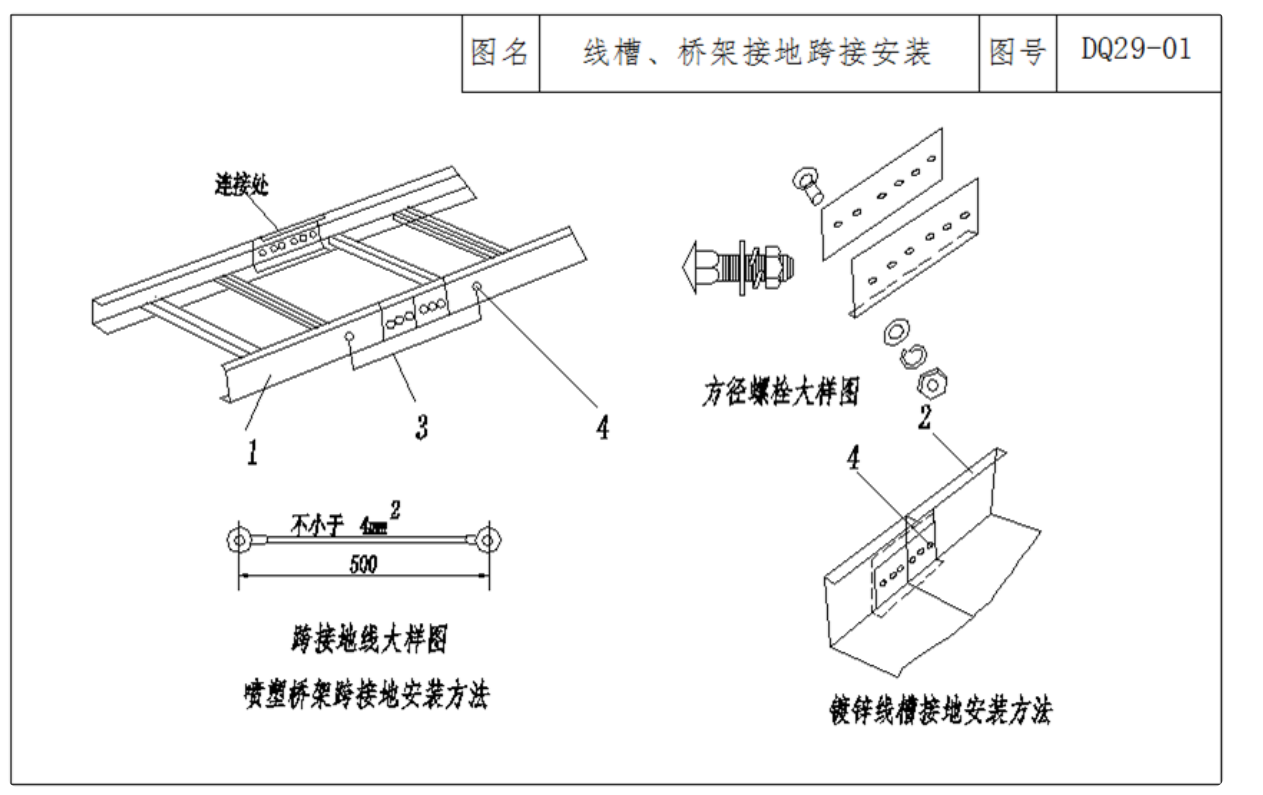

桥架跨接大样图

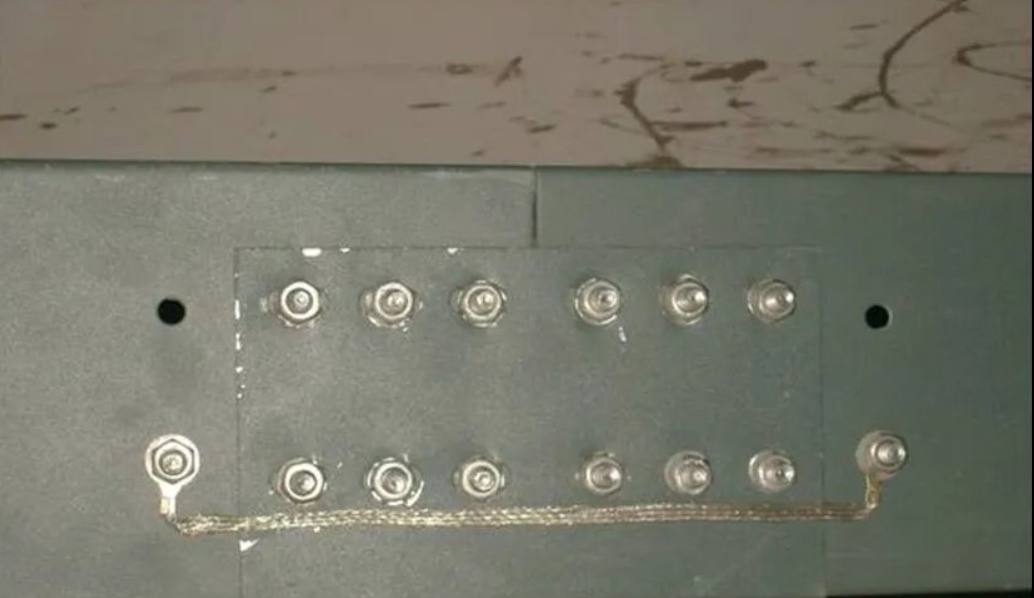

喷塑桥架跨接

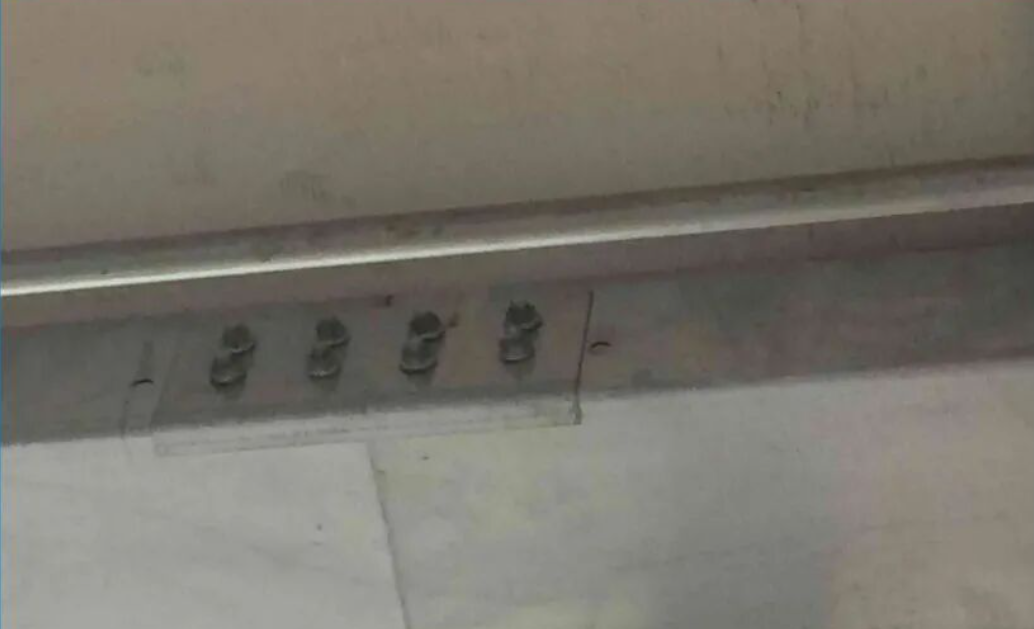

镀锌桥架连接
工艺要点:
④ 电缆桥架全长不大于30m时,不应少于2处与接地干线相连;全长大于30m时,应每隔20m~30m增加与接地干线的连接点。
五、JDG连接施工工艺

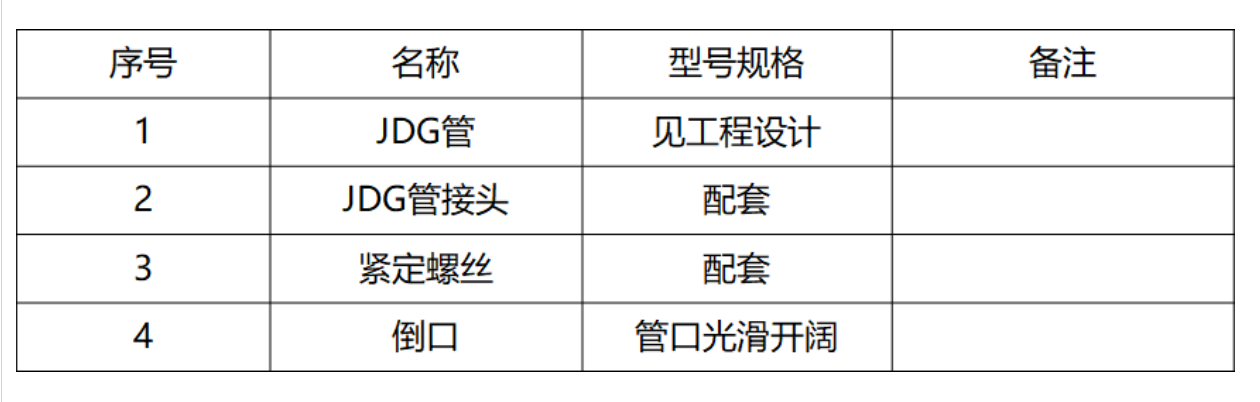

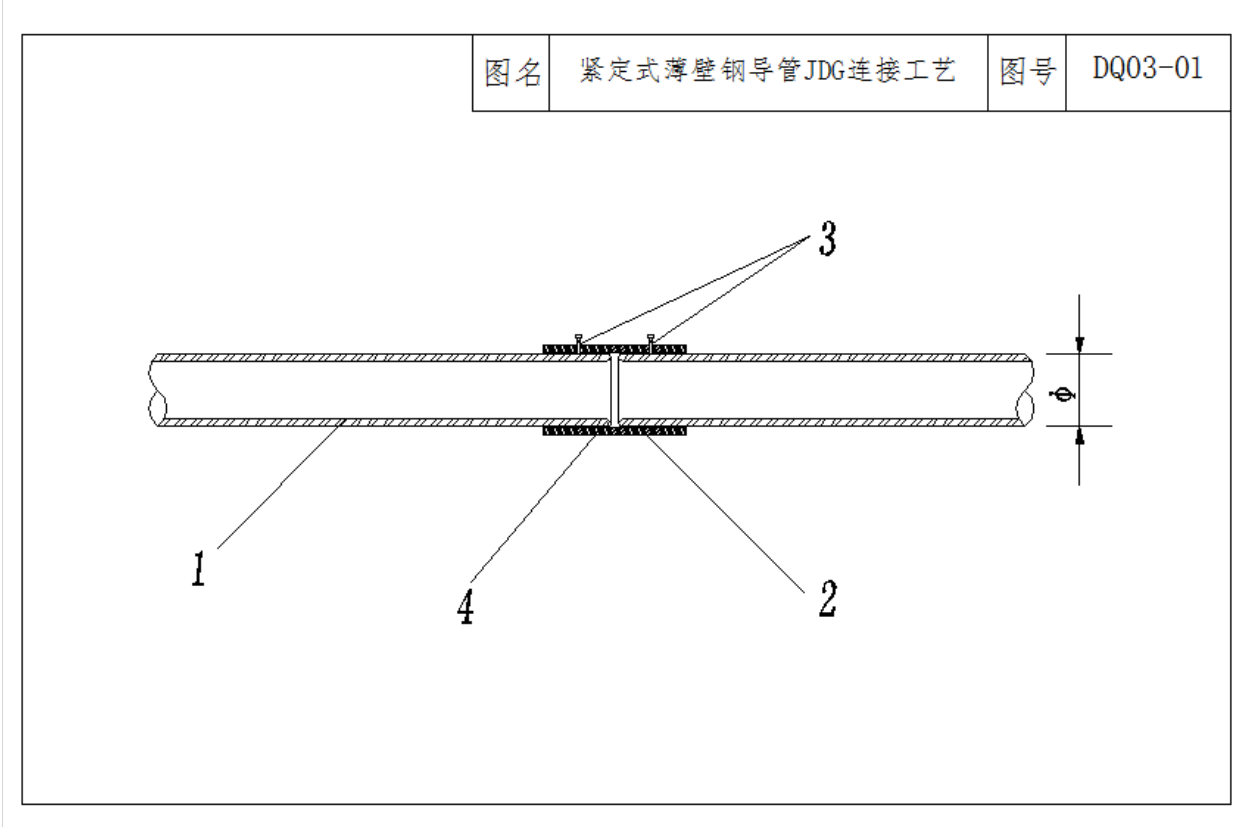

大样图

工艺要点:
① 工艺流程:弹线定位→预制加工(切管、弯管)→管路连接。

六、室内JDG管明敷设施工工艺

明配管煨弯排布及支架安装

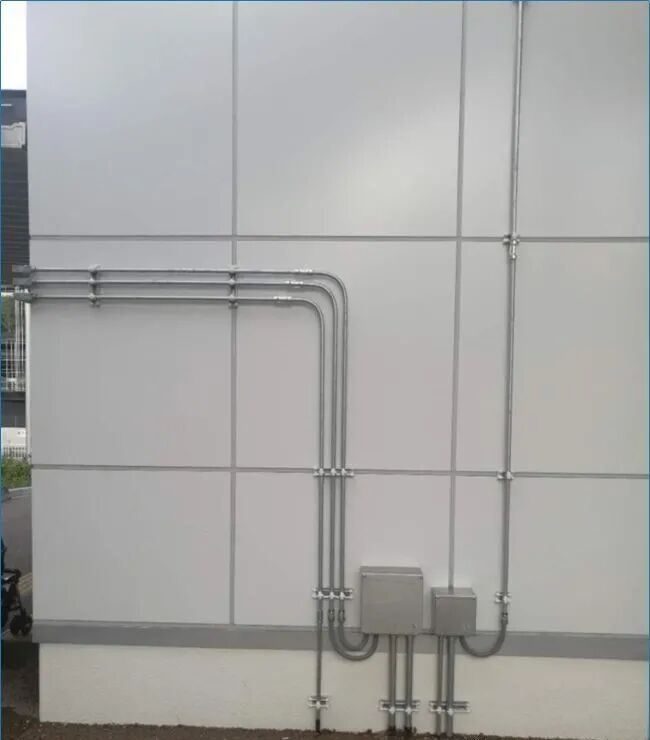

明配管沿墙体敷设、固定
工艺要点:
① 工艺流程:综合排布→放线定位→预制加工→支架安装→管道敷设→接地

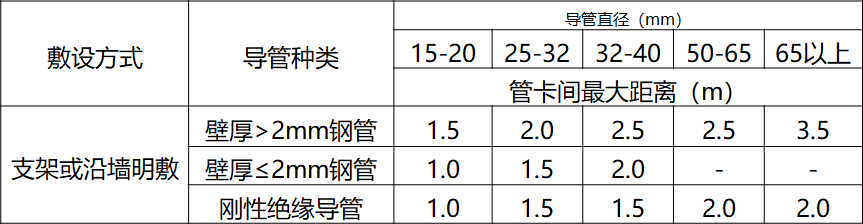

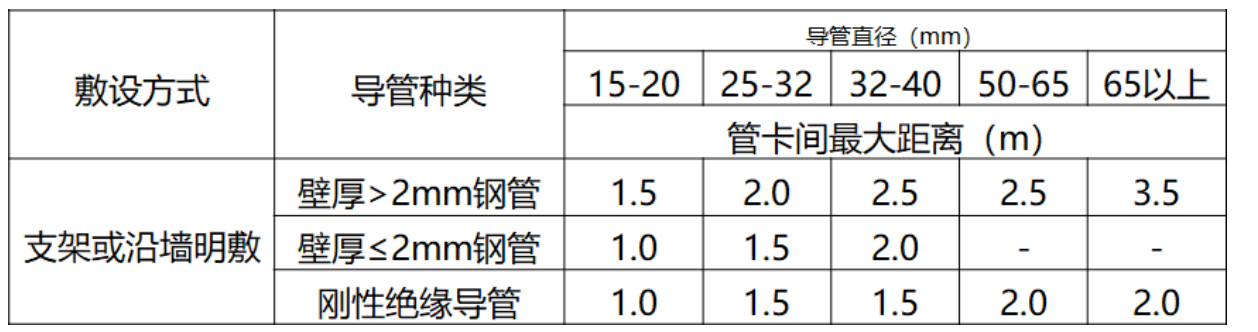

③ 安装前应做好综合排布,管应排列整齐,支架间距符合要求,固定点间距均匀,安装牢固;在终端、弯头中点或柜、台、箱、盘等边缘的距离150-500mm范围内设有管卡,中间直线段管卡间距的最大距离应符合以下规定:

⑥ 导管连接处接地可靠,线路首、末两端不少2处与接地干线连接。

北京办公楼监控系统和门禁系统怎么进行联动?凯源恒润北京监控安装工程公司分享成功经验!
北京办公楼监控系统和门禁系统怎么进行联动?凯源恒润北京监控安装工程公司分享成功经验! ...
2026-06-13100

北京小区停车场道闸系统安装找凯源恒润北京监控安装工程公司,分享停车场道闸安全岛怎么做更专业!
北京小区停车场道闸系统安装找凯源恒润北京监控安装工程公司,分享停车场道闸安全岛怎么做更专业...
2026-06-11118

北京小区停车场管理系统安装找凯源恒润北京监控安装工程公司,分享停车场系统道闸安装工艺!
北京小区停车场管理系统安装找凯源恒润北京监控安装工程公司,分享停车场系统道闸安装工艺! ...
2026-06-0893

北京小区监控中控室NVR半夜突然滴滴响怎么办?凯源恒润北京监控安装工程公司分享如何处理!
北京小区监控中控室NVR半夜突然滴滴响怎么办?凯源恒润北京监控安装工程公司分享如何处理! ...
2026-06-07134
